Rondeau
AVIVA RONDEAU
Jefe de Obra: Mariano De Nápoli.
Aviva Rondeau – Rondeau 527
Durante septiembre, la obra continuó avanzando de manera sostenida en sus
distintos frentes de trabajo.

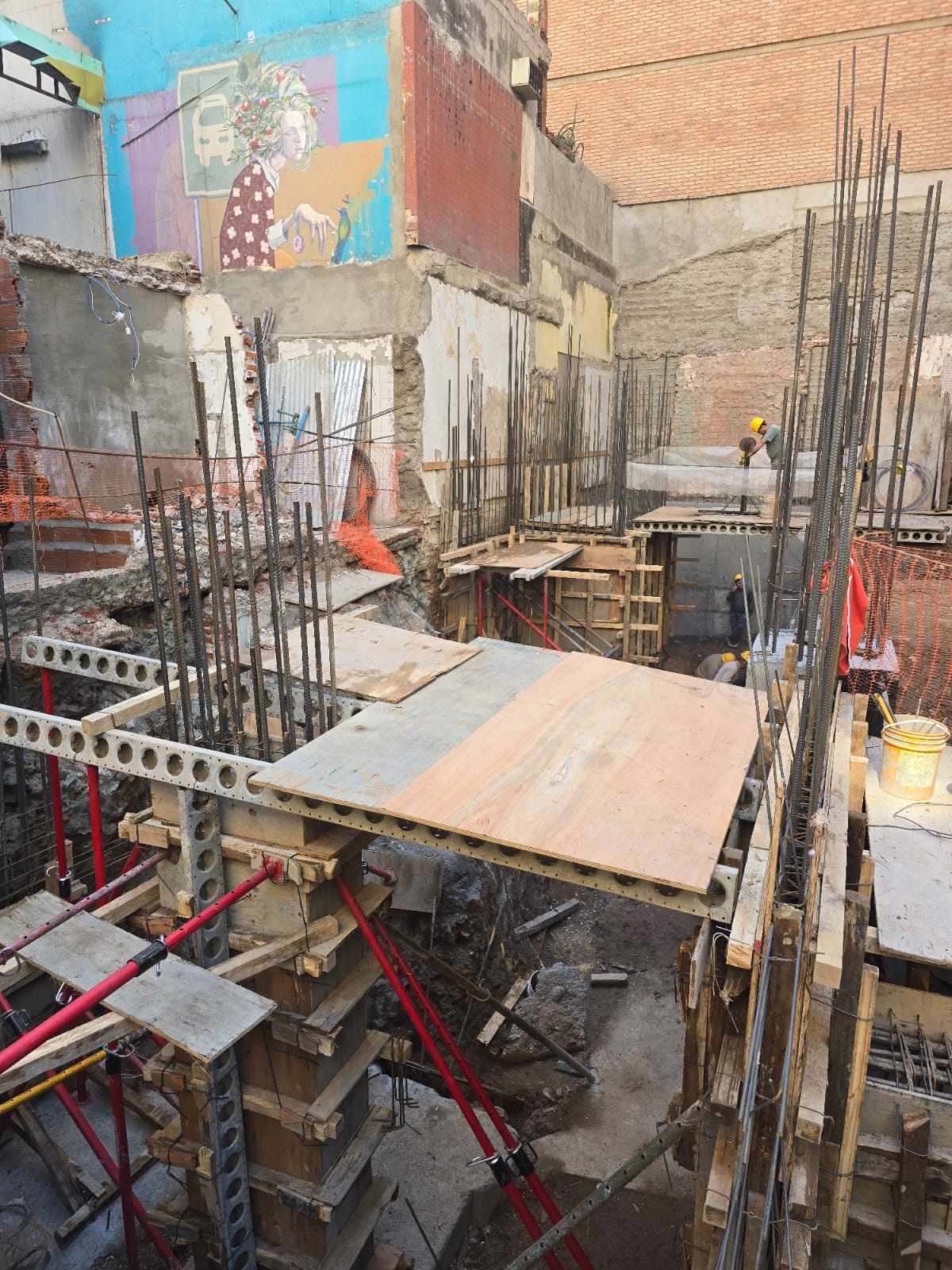

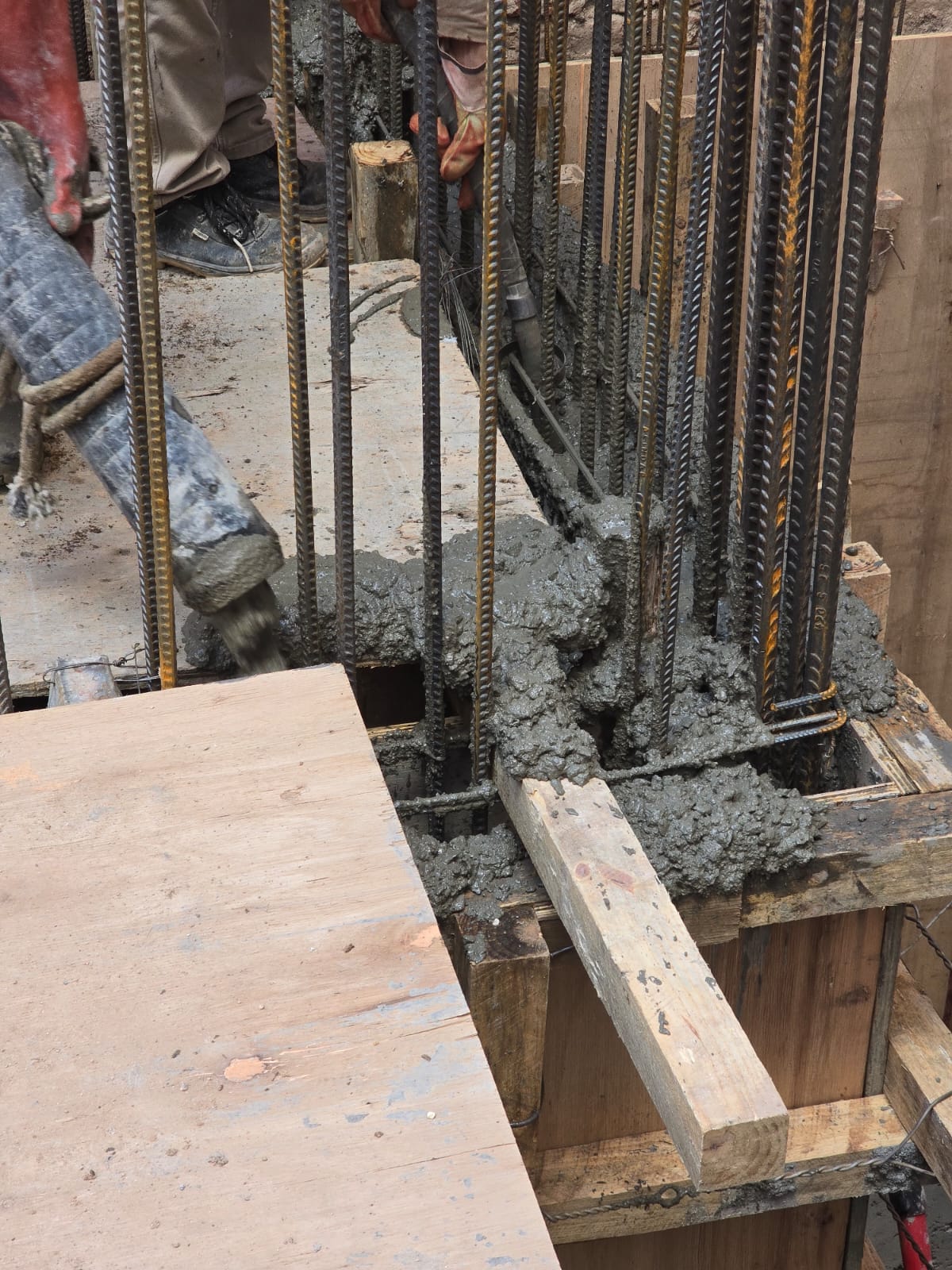

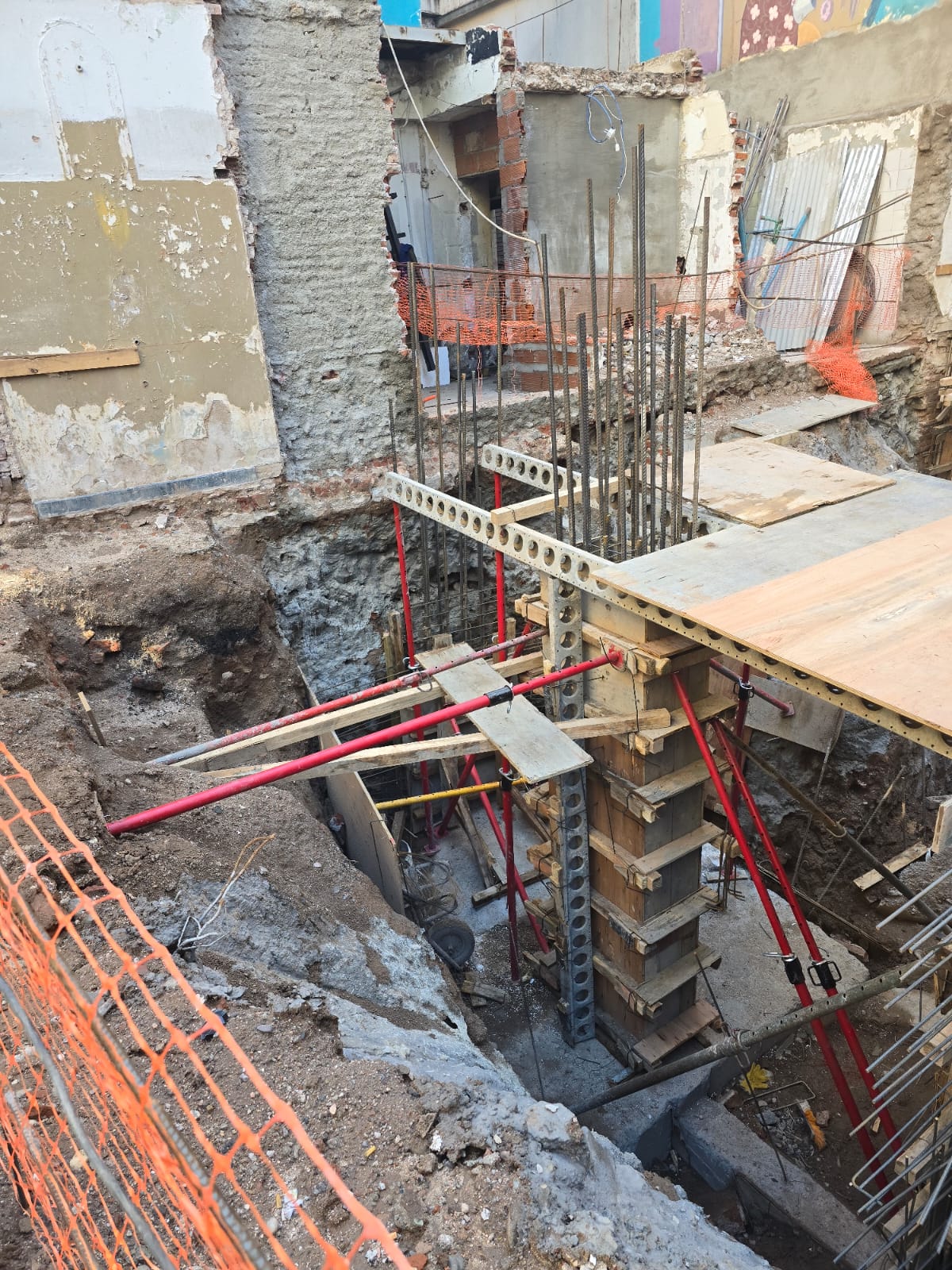

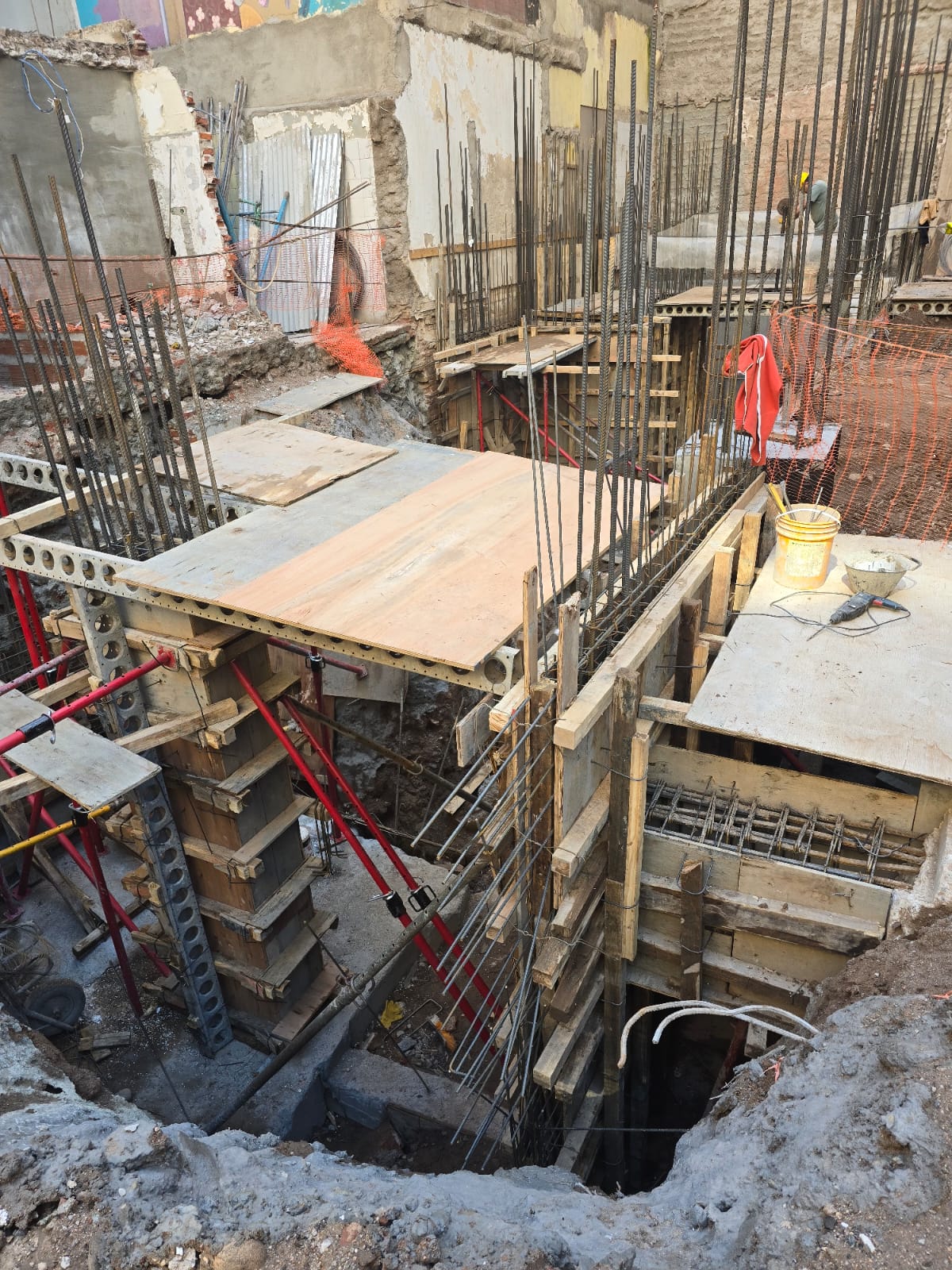

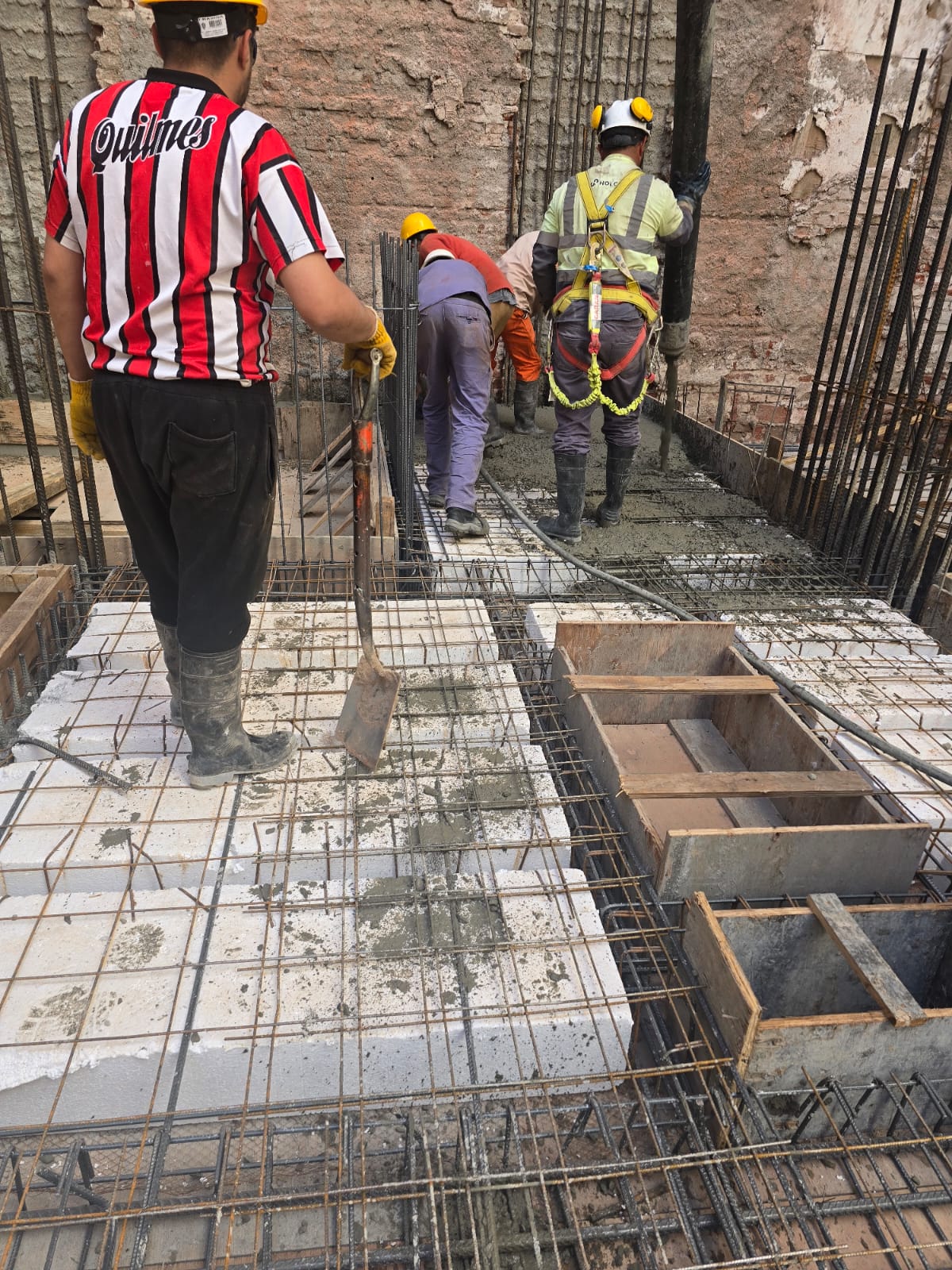

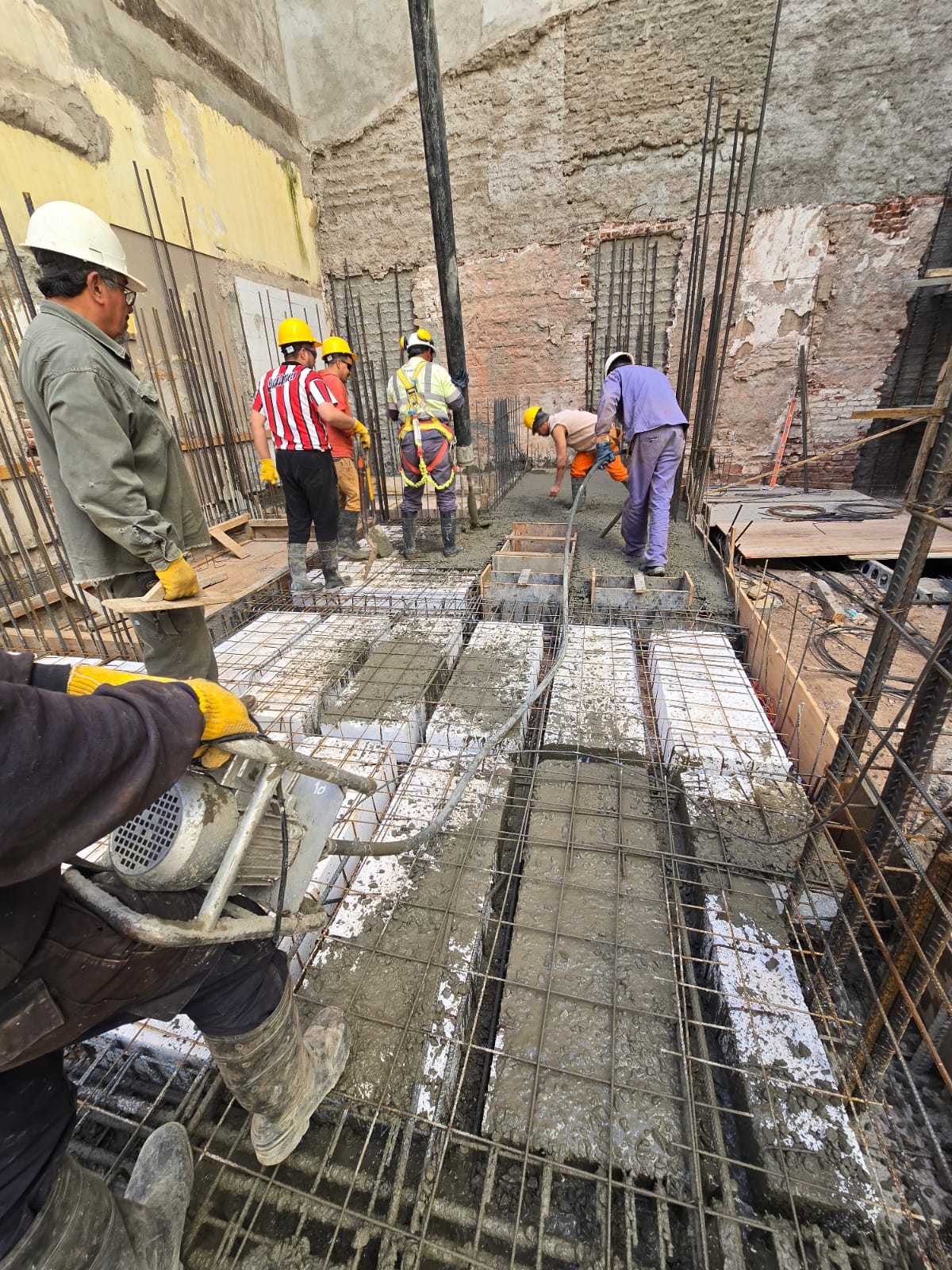

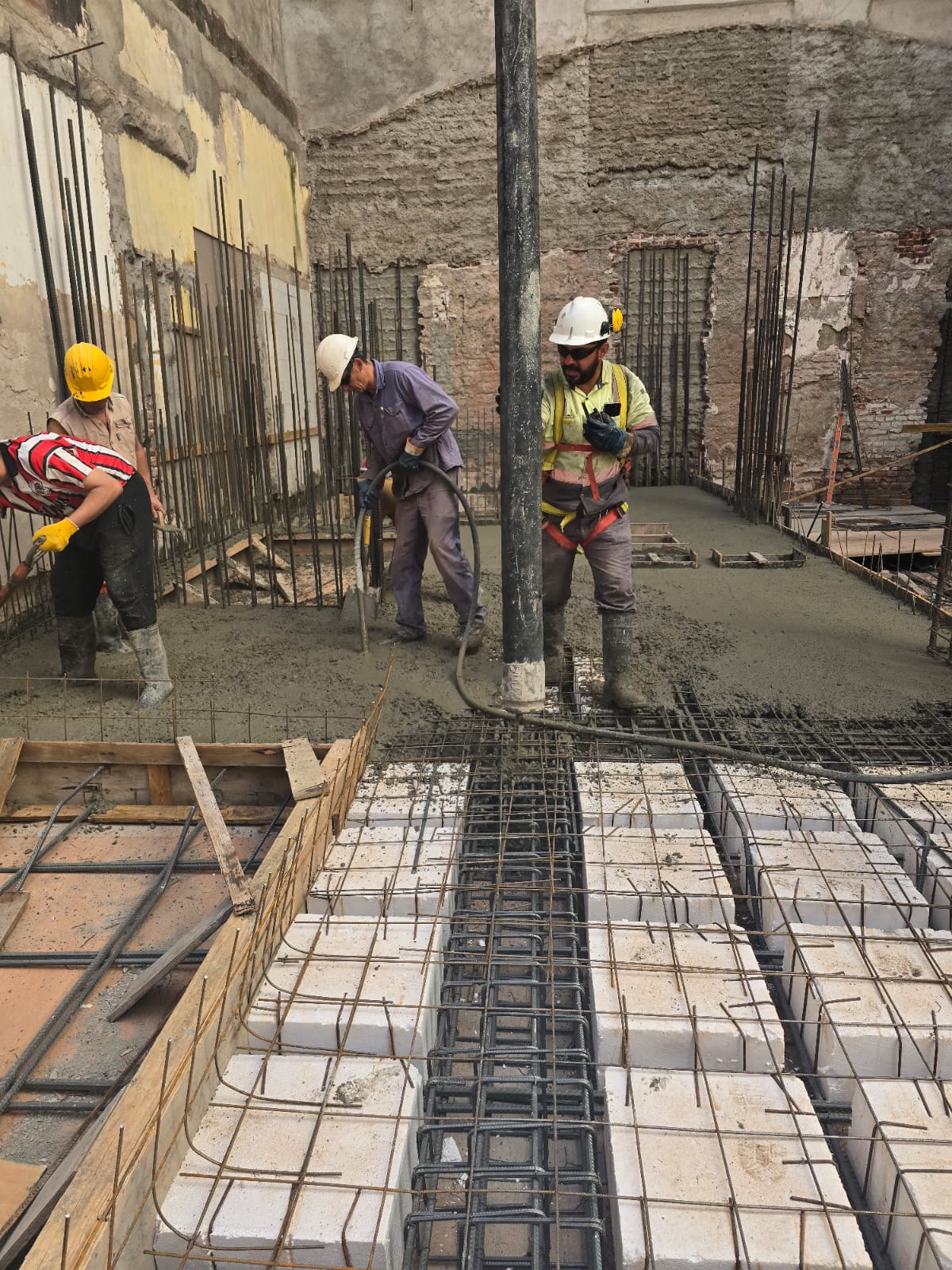

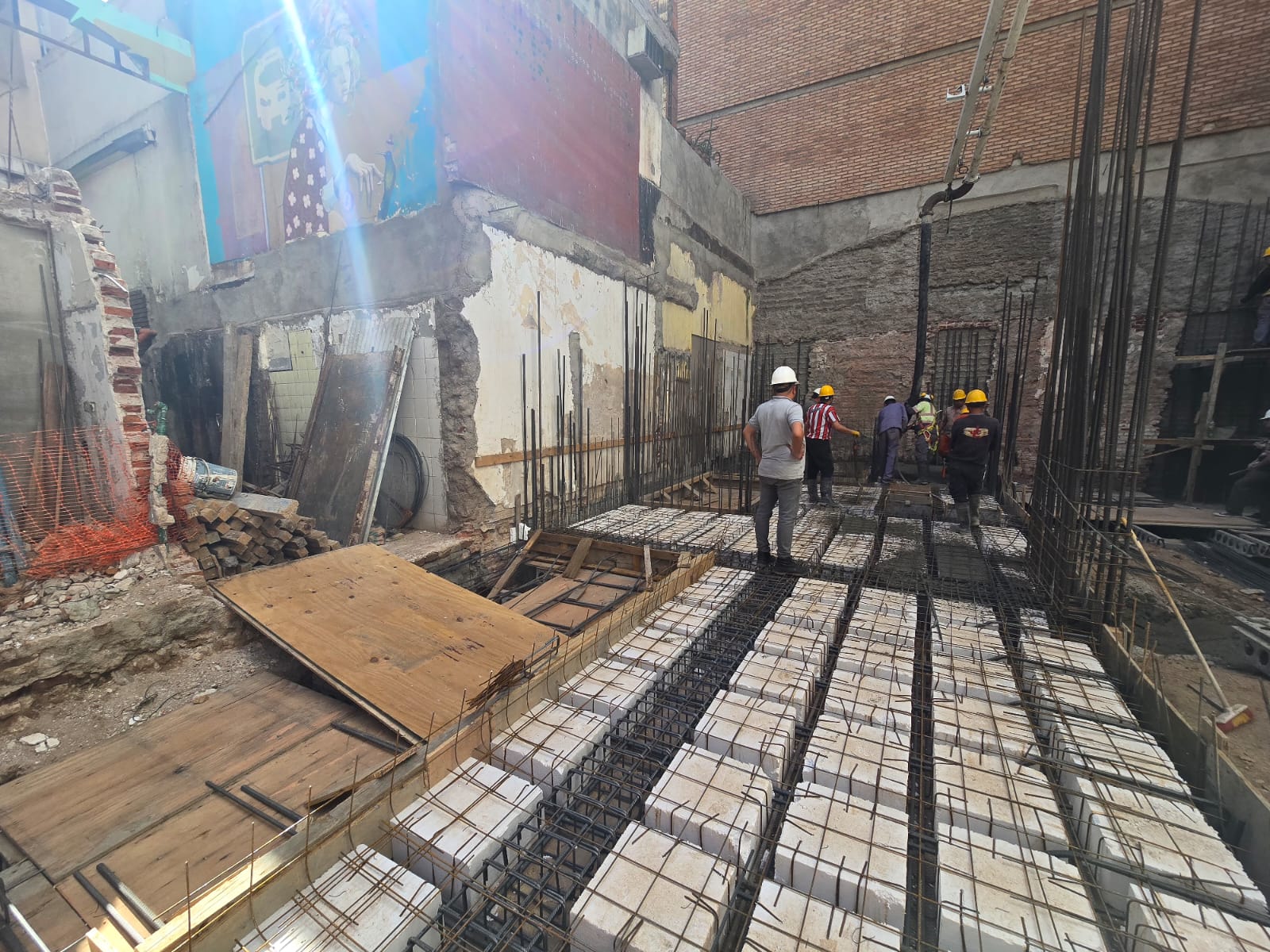

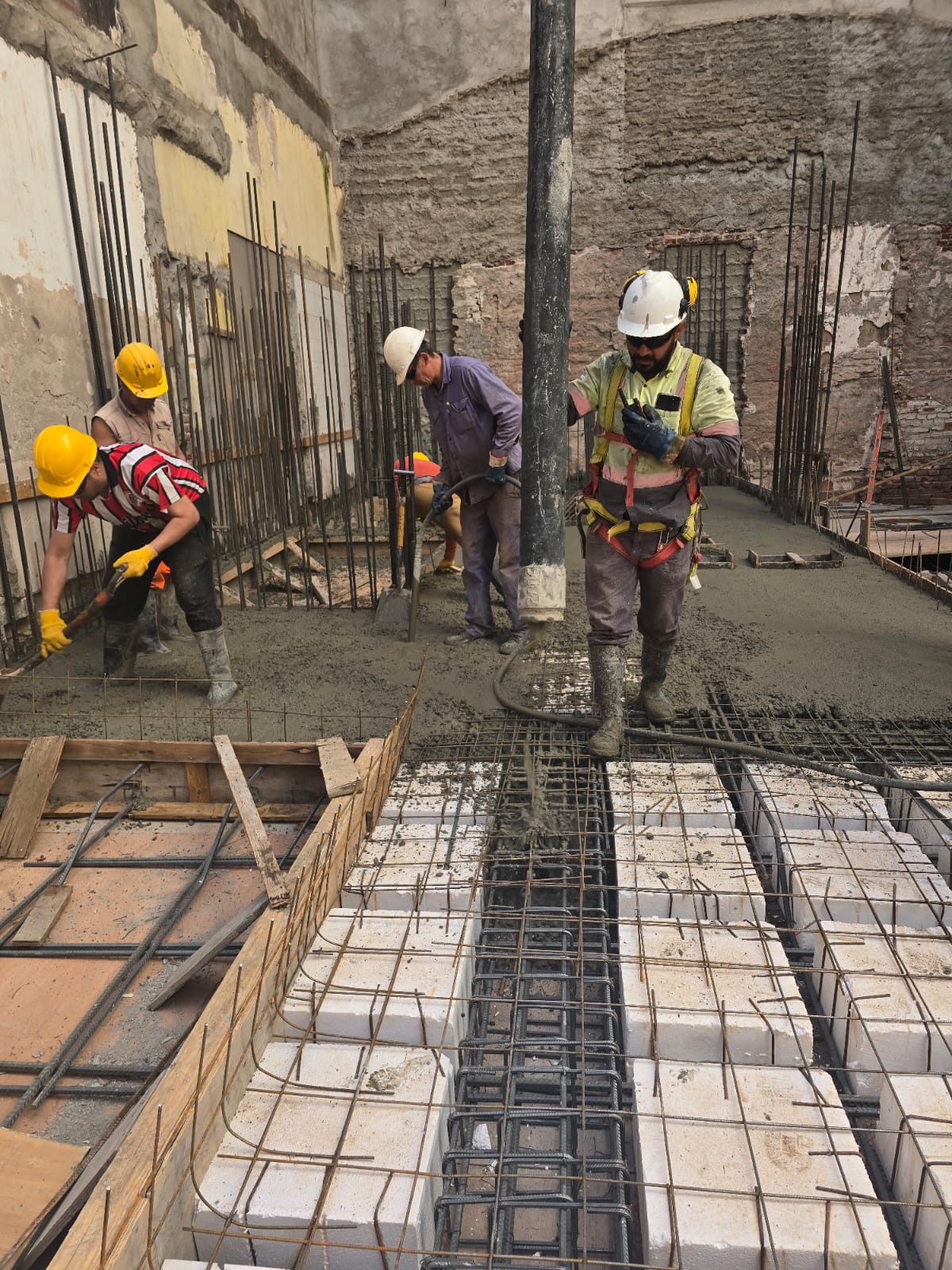

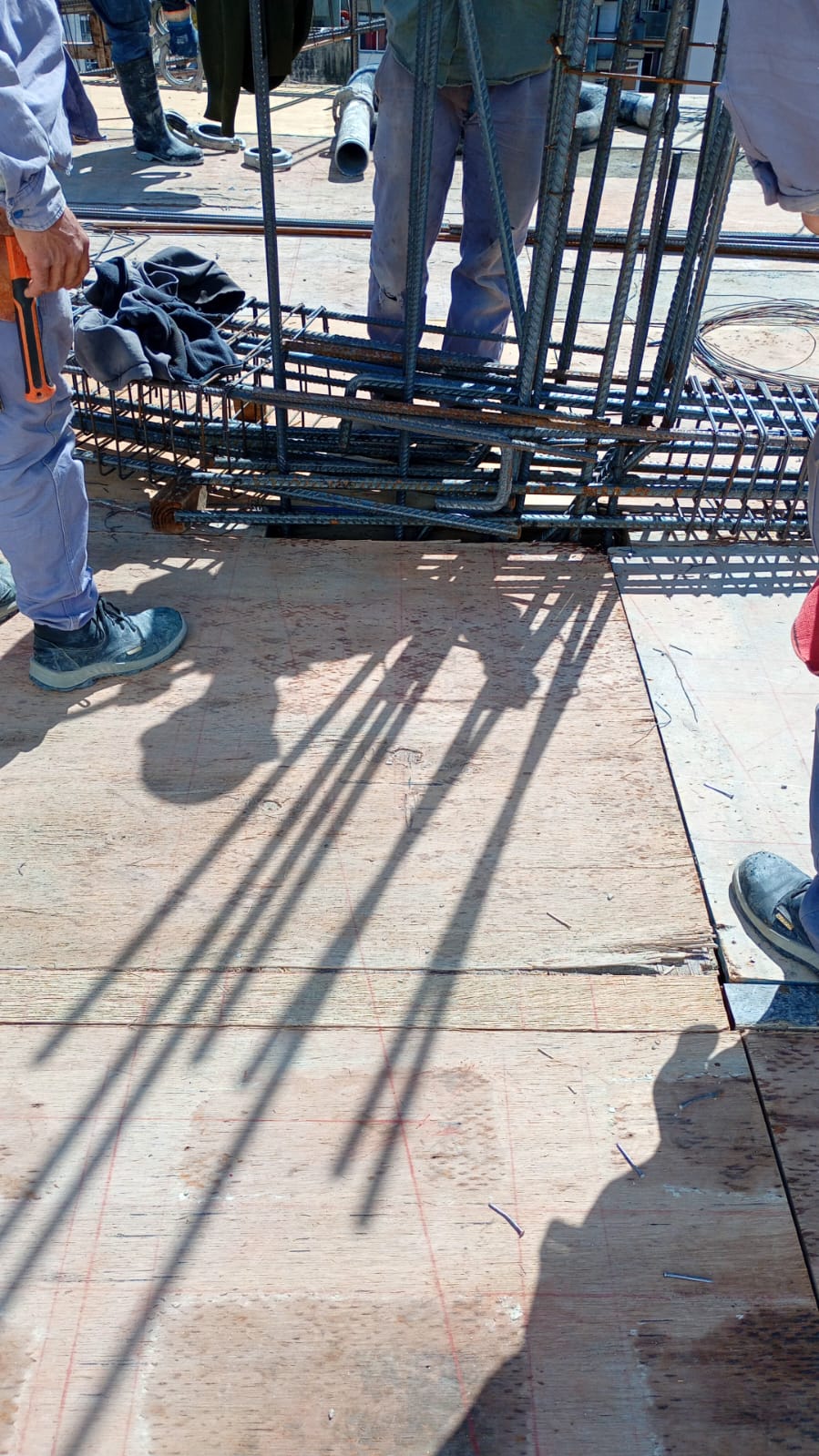

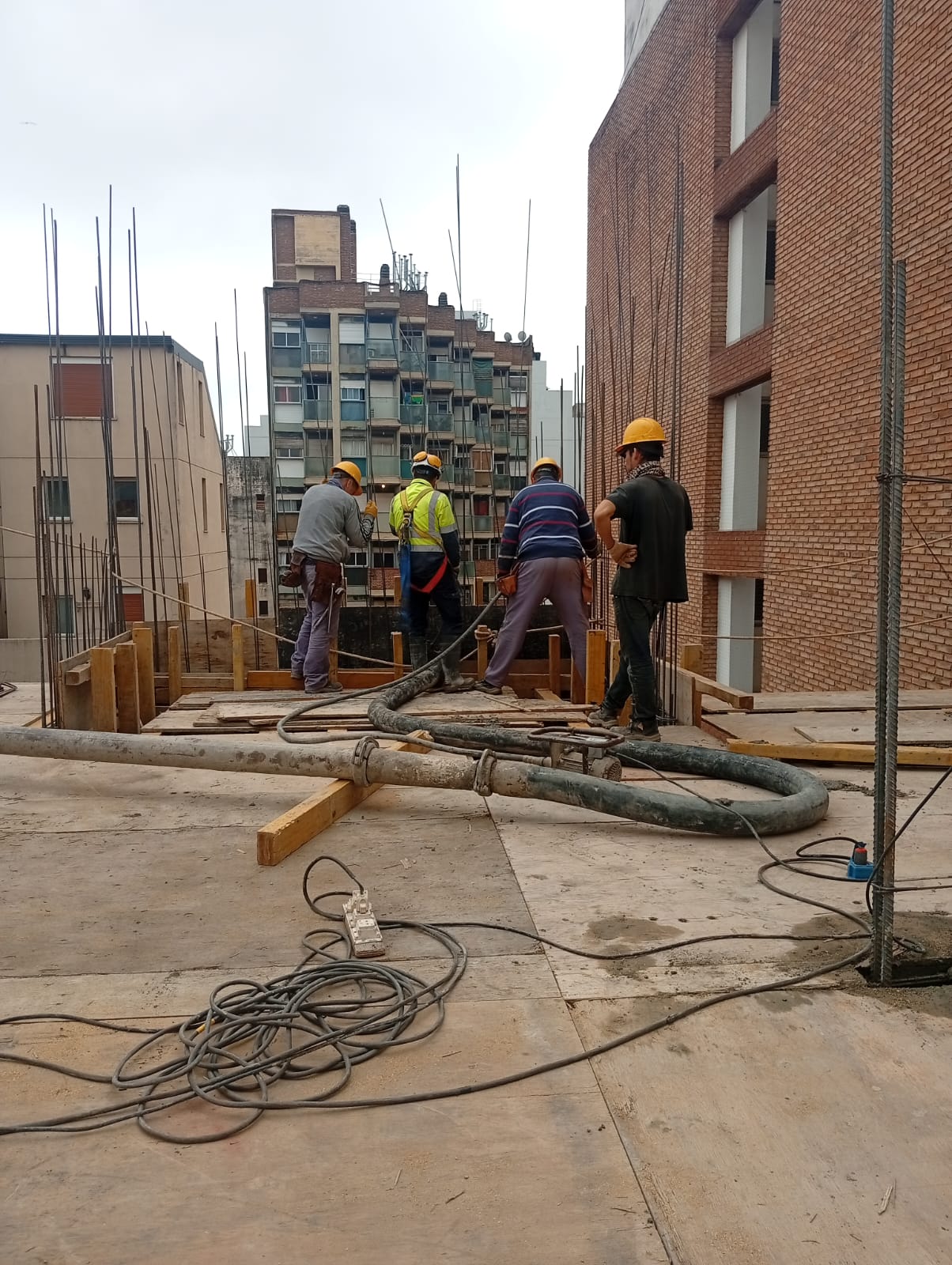

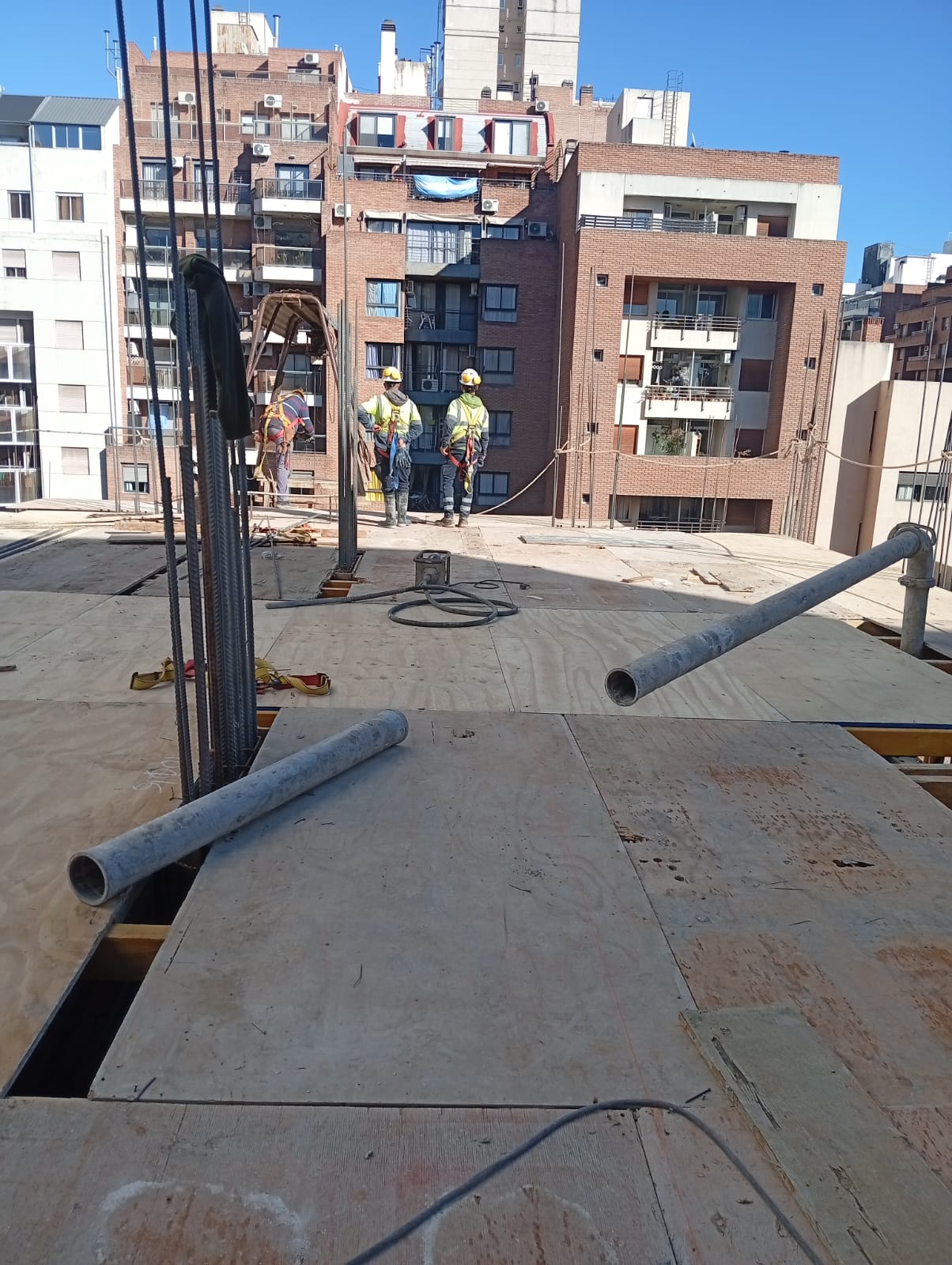

En estructura, se completaron las columnas del piso 13 y nos preparamos para ejecutar la losa sobre 13P. En albañilería, los trabajos avanzan en el piso 10.

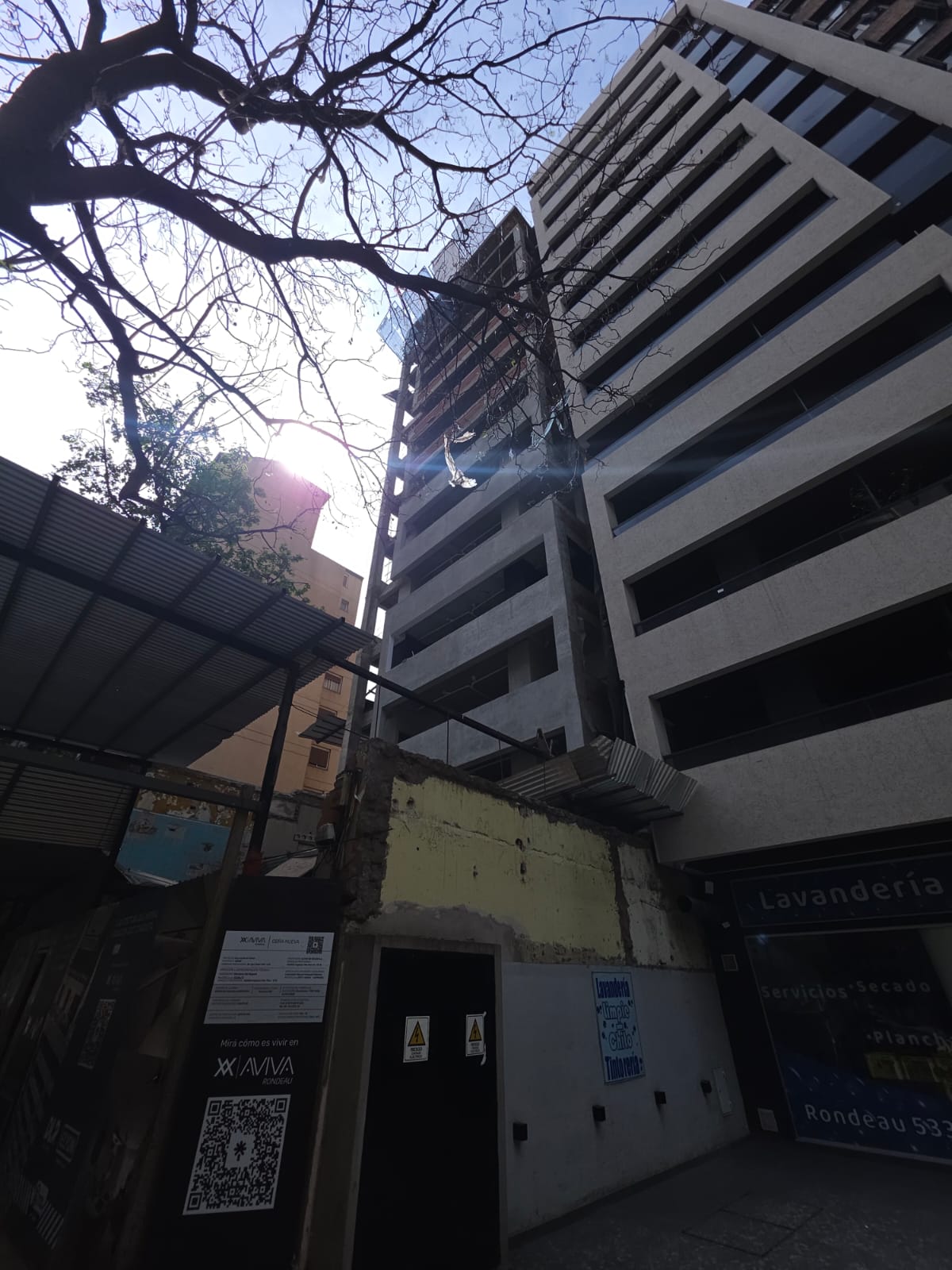

En el exterior, se completó el revoque de frente y contrafrente desde el piso 6 hasta el piso 1. Además, se colocaron las aberturas de aluminio del piso 3.

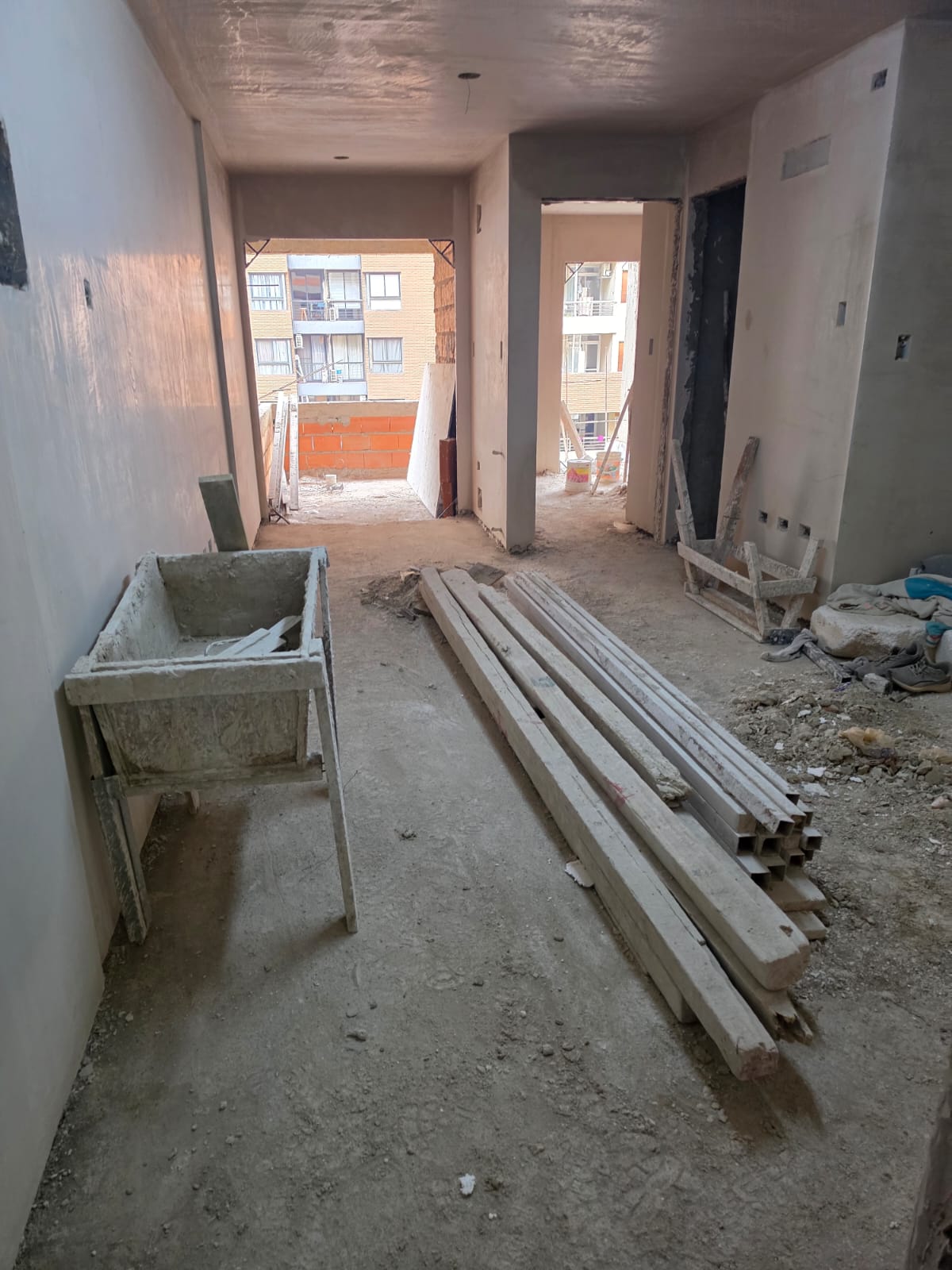

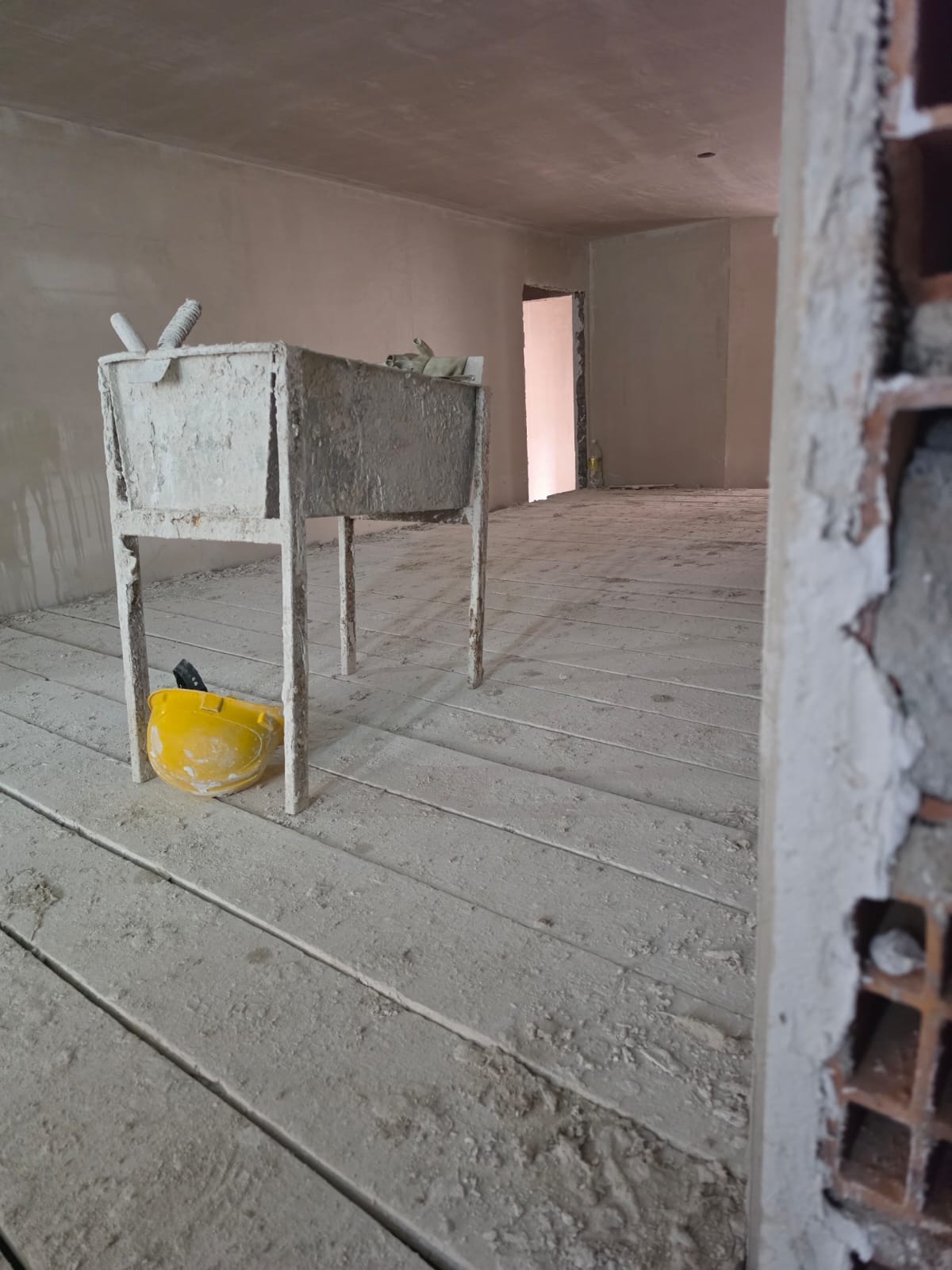

En el interior, los trabajos de yeso se ejecutan en simultáneo en los pisos 6 y 7.

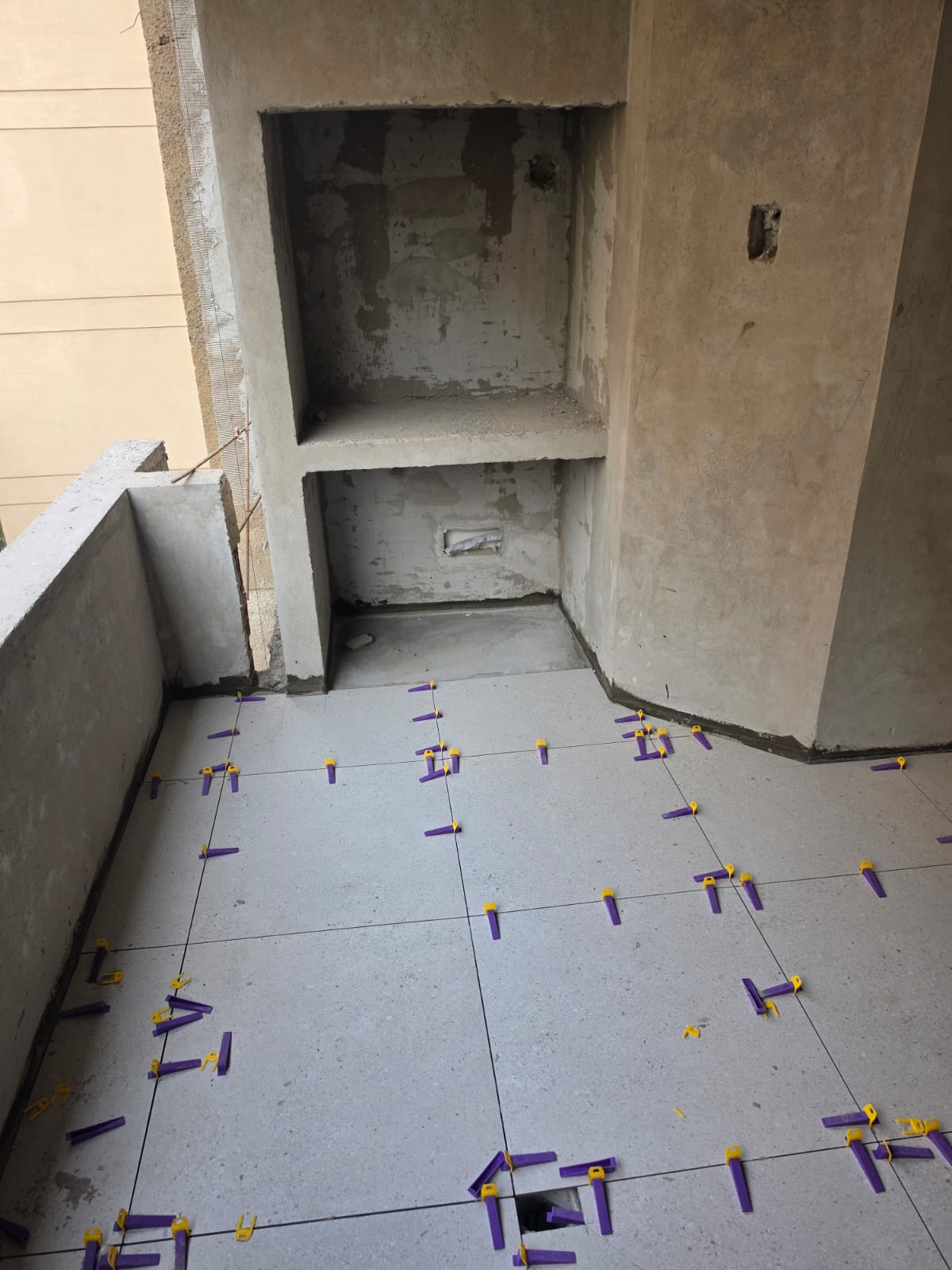

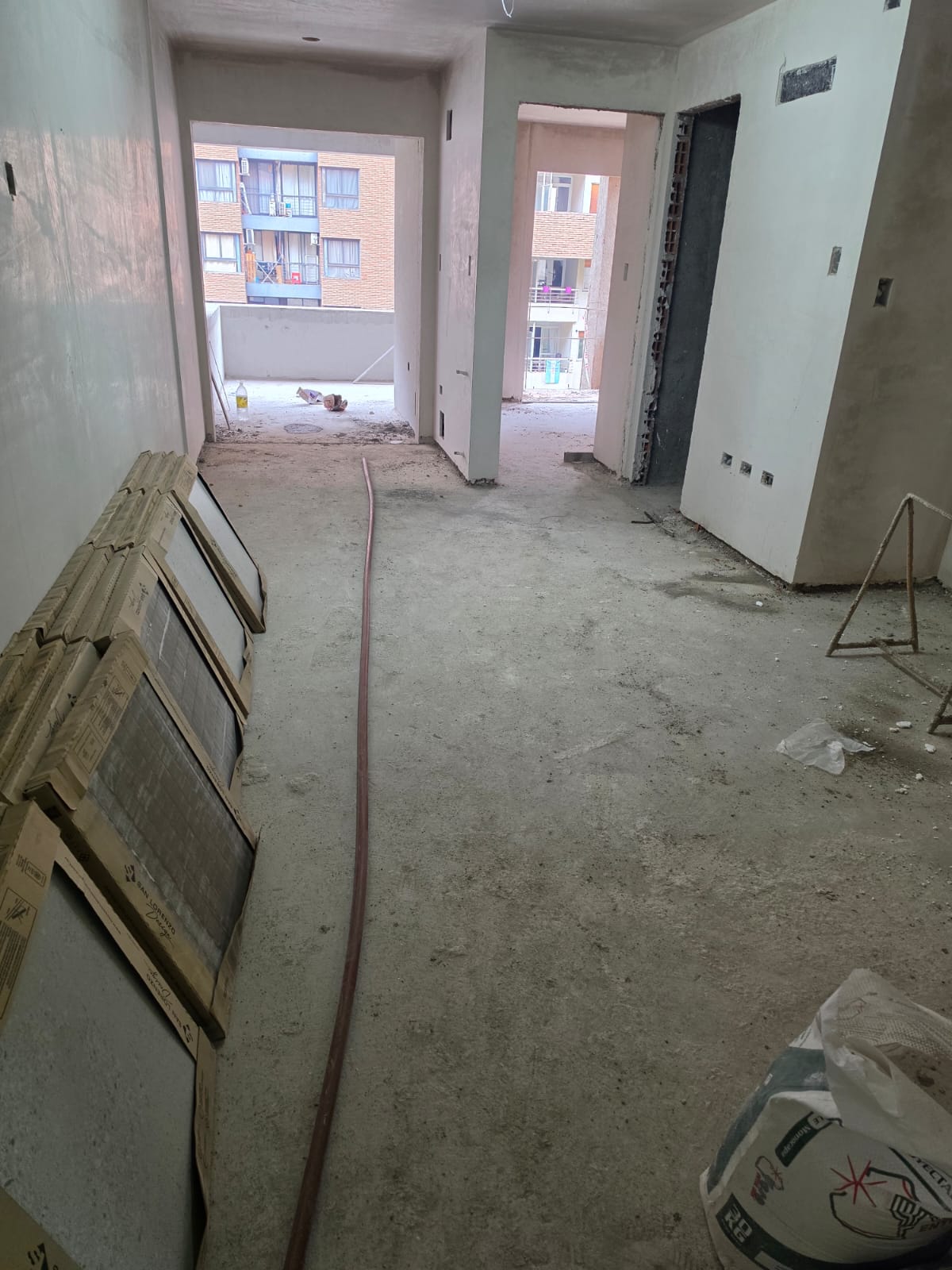

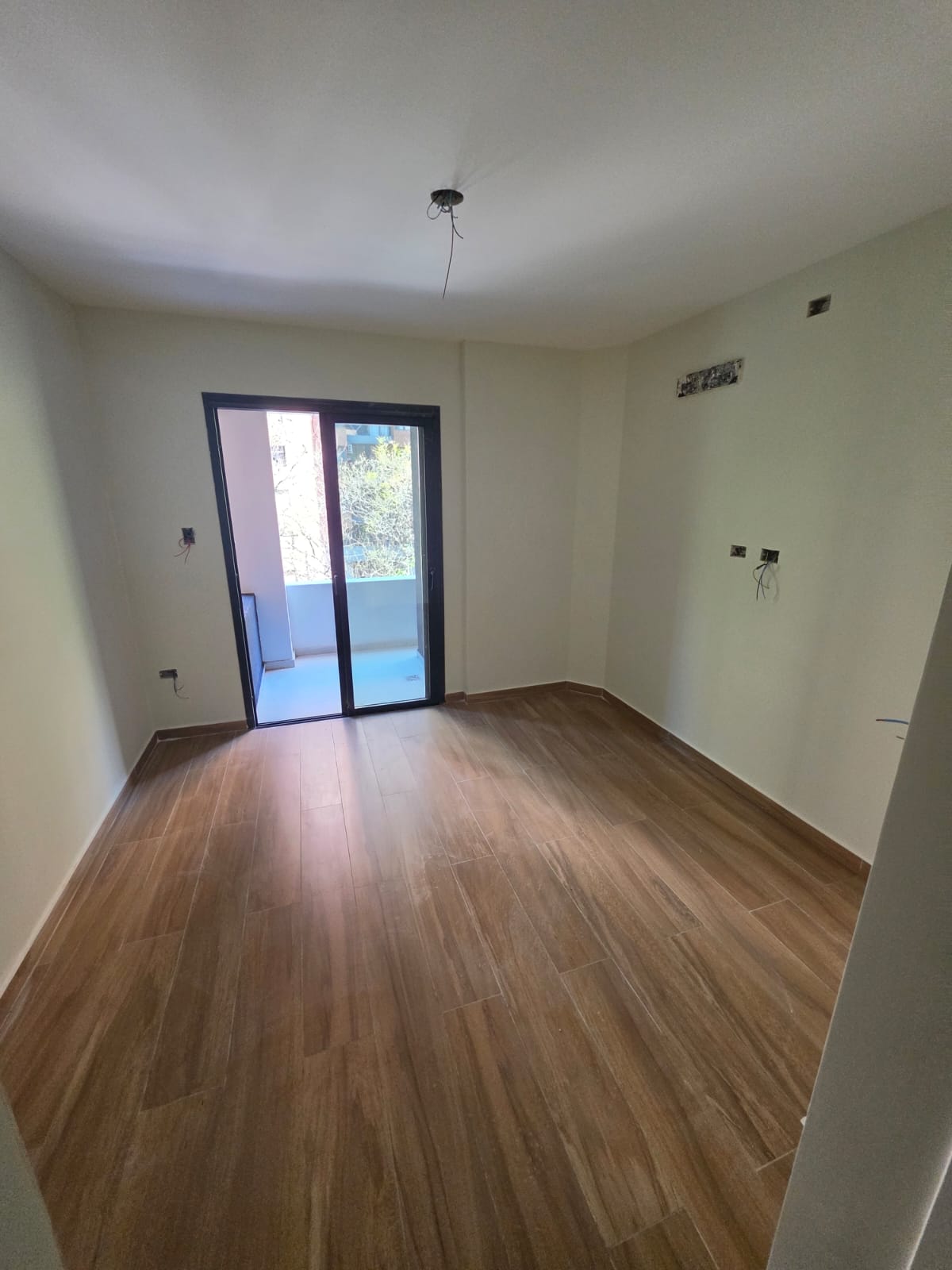

Los solados están terminados en los pisos 2 y 3, avanzan en el piso 4 y comenzaron en el piso 5. Los contrapisos y las carpetas ya se completaron hasta el piso 8.
Las instalaciones generales avanzan hasta el piso 9. En el piso 3 se terminó la pintura interior y se colocaron las aberturas de madera. En los pisos 2 y 3 se avanza con los trabajos de Durlock.
Con el piso 3 prácticamente terminado, la obra suma cada vez más unidades en etapa de terminaciones, acercándonos a la finalización del proyecto.

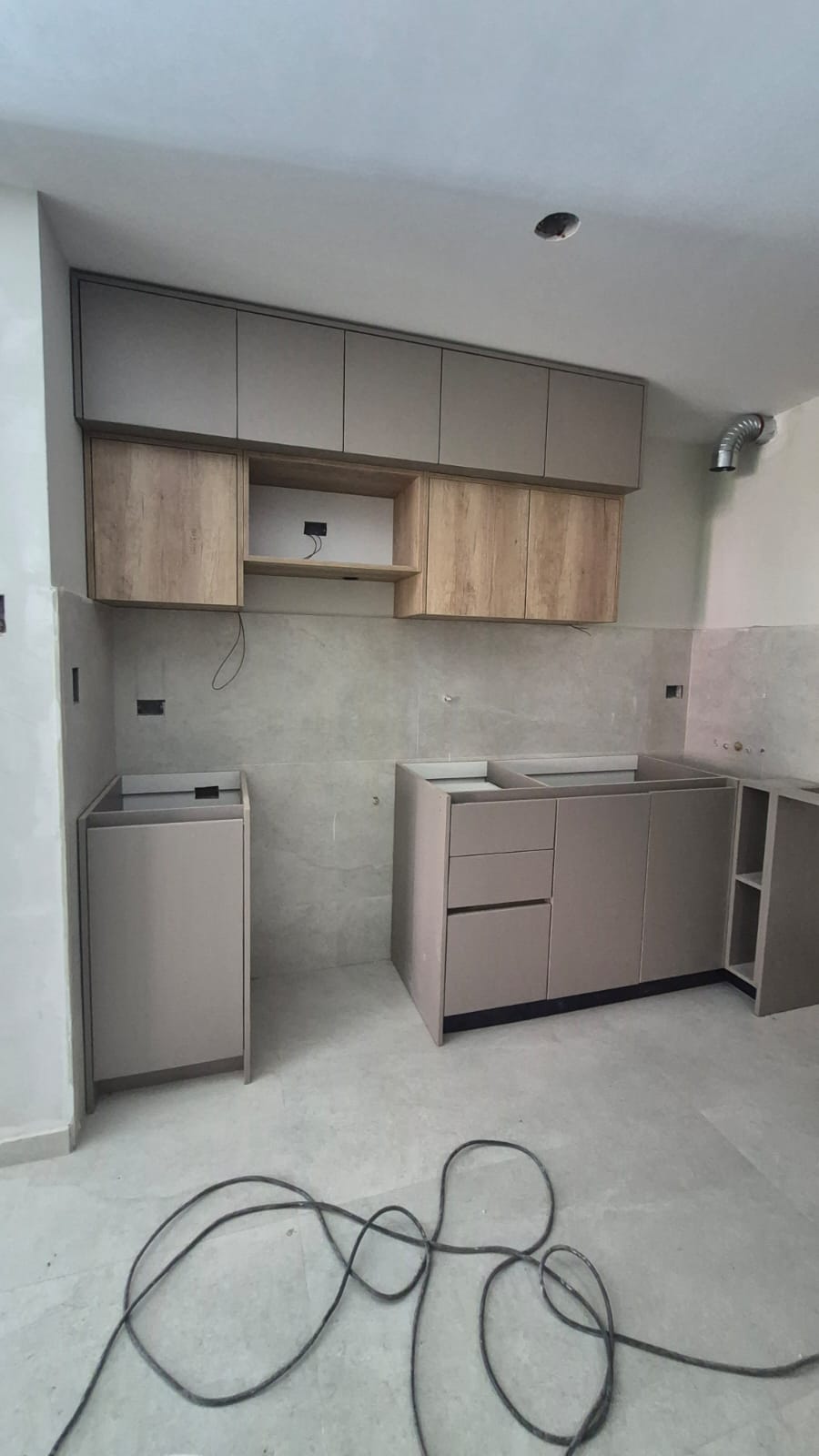

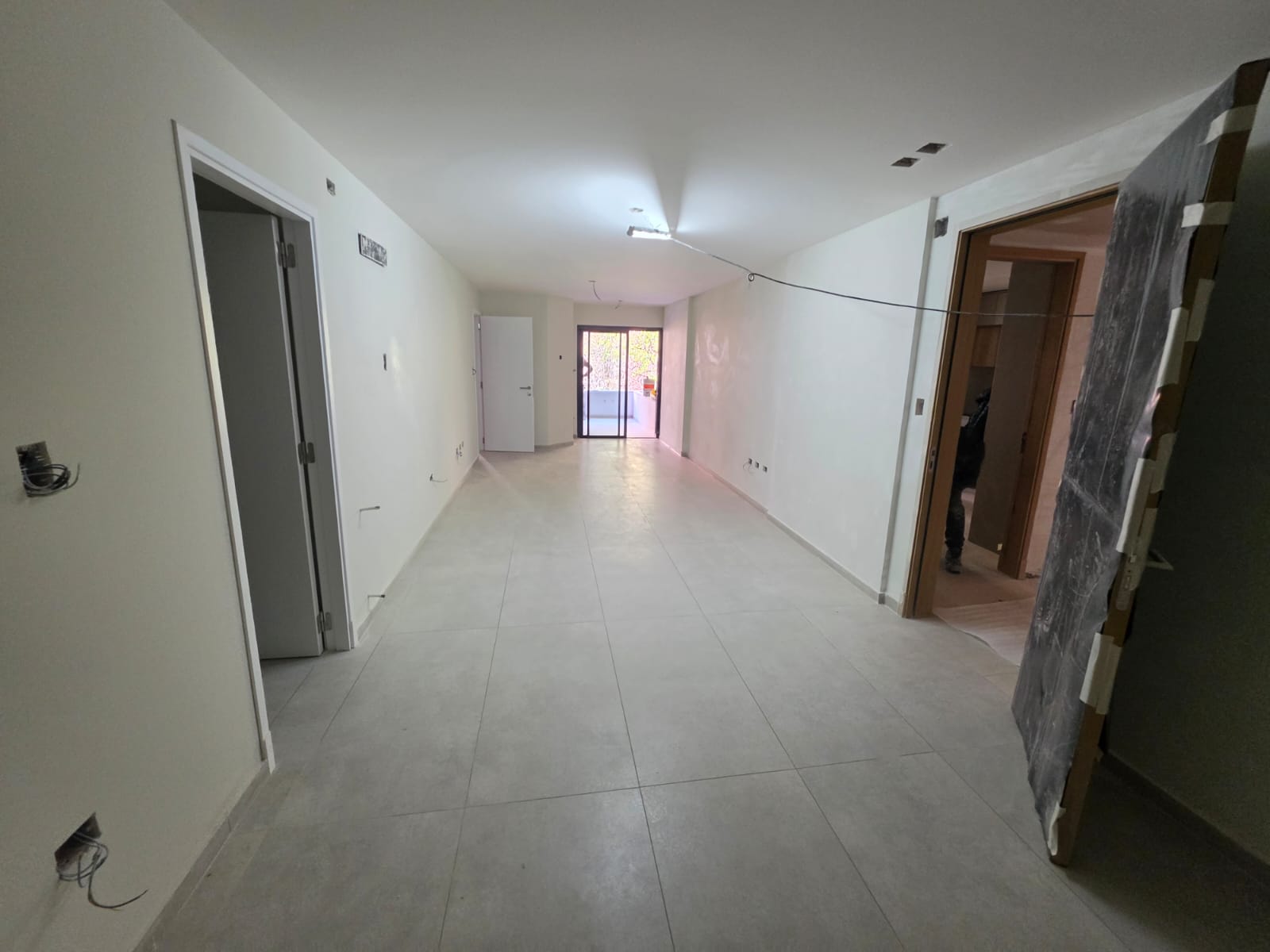

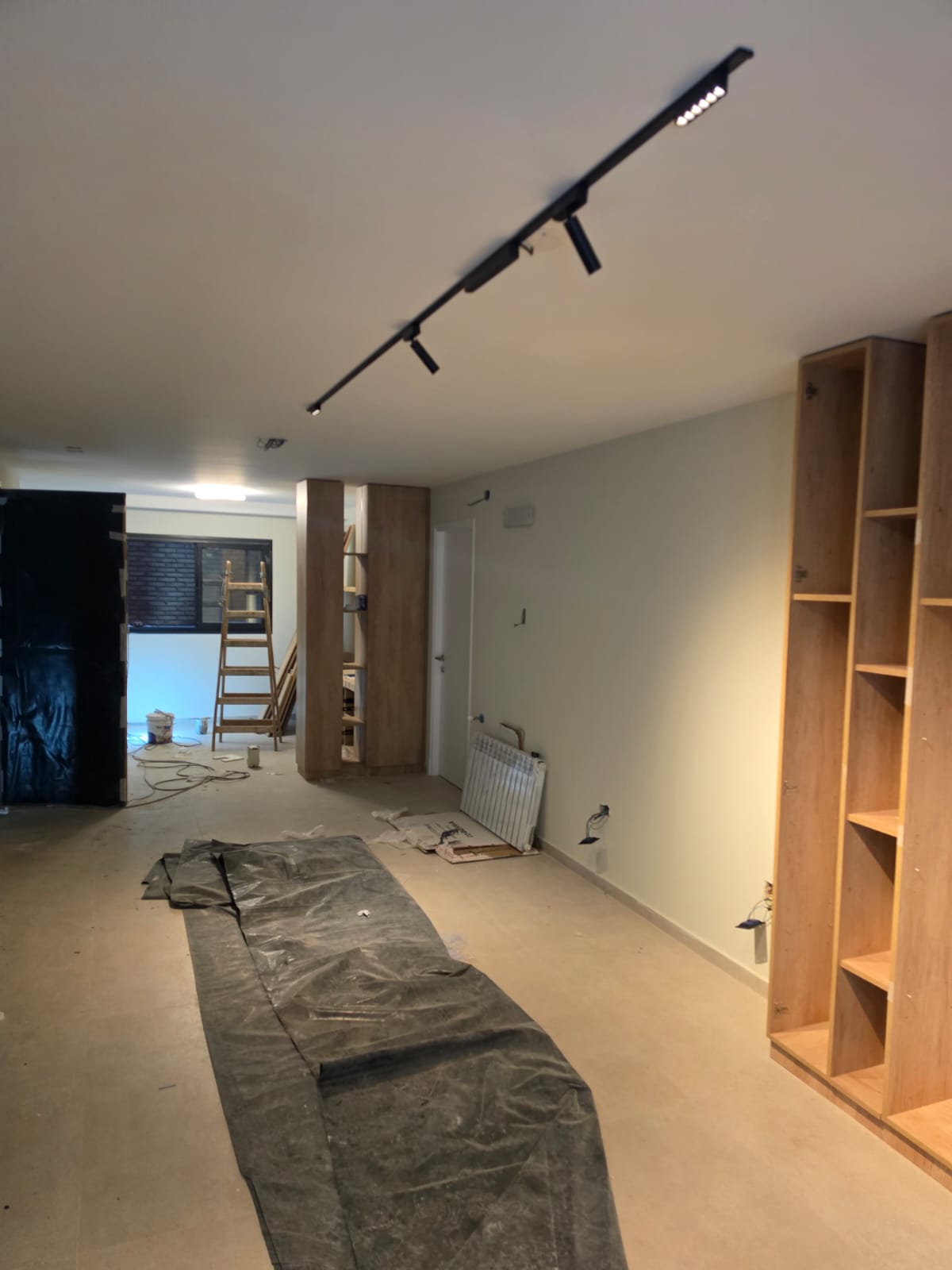

Avance de terminaciones interiores: solados, pintura, aberturas, revestimientos amoblamientos en las unidades.
